工作中,一定有機會碰到跨部門的專案,例如推動一個產品,需要工程師,分析,產品行銷,業務等等各部門的配合。專案的每一階段,都會由不同的部門作為主力,其他部門作為輔助角色。
管理這種複雜專案,可以使用專案管理分工矩陣。 常見的矩陣有 RACI 和其進階版 ARCI 和 DACI。
RACI
Responsible, Accountable, Consulted, Informed
R:負責做事的人,可有很多個
A:當責,負責任的人,通常為 R 的上司,要對外部因素應對
C:通常為某方面專家(subject matter experts),提供相應的支援
I:被動被告知進度
實際運作中,跨部門計畫會有一個 kick-off meeting,在這個 meeting 中會確認分工矩陣(初稿已經定好,只是各部門代表要確認知道自己在每一步的權責)。
矩陣保留在一個共享文件中(簡單的如 excel 或是 google sheet 的表格就可以實現),可以隨時回頭參考。
ARCI
ARCI 是改良版的 RACI,字母意義不變,但是 A 放在前面,是更加強調 Accountable(翻譯為『當責』)。這個人對事情有拍板定案的決定權,也要對事情的成敗負起責任。
RACI 或 ARCI 的缺點,是強調『角色』但是缺乏對具體行動的定義。(例如:不同公司不同團隊對於 “Accountable" 的定義可能差很多,一定要事先定義清楚:accountable 那個人可以是有實權決定事情的 issue owner,也可能只是負責協調大家意見的 team coordinator ,更多時候介於這兩中之間,是協調大家意見的 tie breaker。)
因應這個缺點,就有了『進階版』:DACI。DACI 的優點在於把 driver(類似 coordinator 腳色)和 approver(有權利決定者) 明確區分。

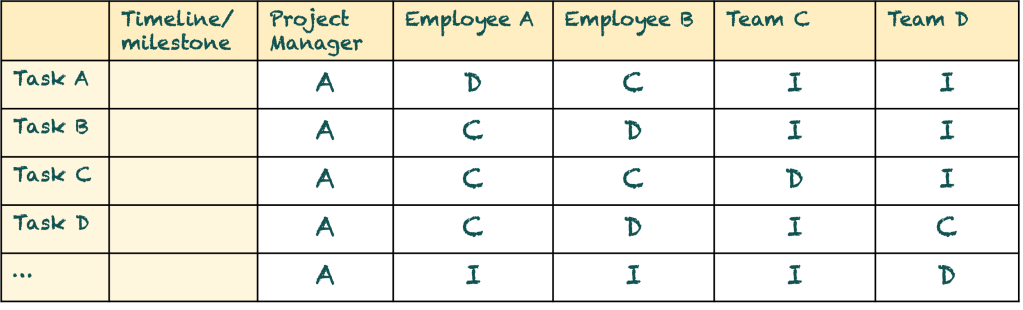

DACI
Driver, Approver, Contributor, Informed
D:Driver 是實際做事的人,通常一個任務有一個 driver,不同的任務會是不同的 driver
A:Approver,拍板定案的人。通常整個計畫會是同一個 approver。(product manager,product owner,或是 project manager)
C:Contributor,輔助角色的貢獻者,對應到 Consulted
I :Informed

不難發現,其實這四個分工與 RACI 也差不多,只是用詞和描述方式更注重行動。另外,這三種縮寫大約的『時髦程度』,大約為 DACI > ARCI > RACI。(還有很多不同版本,比較少用所以這裡略過。碰到有人說『RACI 已經過時了』也不用太緊張跟他爭辯。)面試中,或是開始工作後發現公司用了不同的框架,也不要太緊張,問清每個字母的定義即可。
Decision log
對於專案管理的實際操作,還有一個小技巧:就是每個重要決定要有 Decision log,把決定的主要討論、最終理由紀錄下來,在團隊共享空間公布。這樣做的好處是,避免相關訊息遺漏在 Email 和 slack 討論中,也讓所有相關人士都可以參考,尤其在現在遠端工作為主流的時代更為重要。有文字記錄也可以方便以後反省決策過程並且改進。
實際操作上,不需要太拘泥哪種模型,糾結於每個字母的意義,也不要過度細分任務(tasks)和里程碑(milestones)。更重要,是借用這種矩陣方法,在大方向上,整理跨部門專案複雜的權責問題。在專案早期,所有部門對全責分配,以及具體的行動對應每個角色的定義達到共識。
